A Paks II. projekt megkapta a telephelyengedélyt
A Paks II. projekt megkapta a telephelyengedélyt

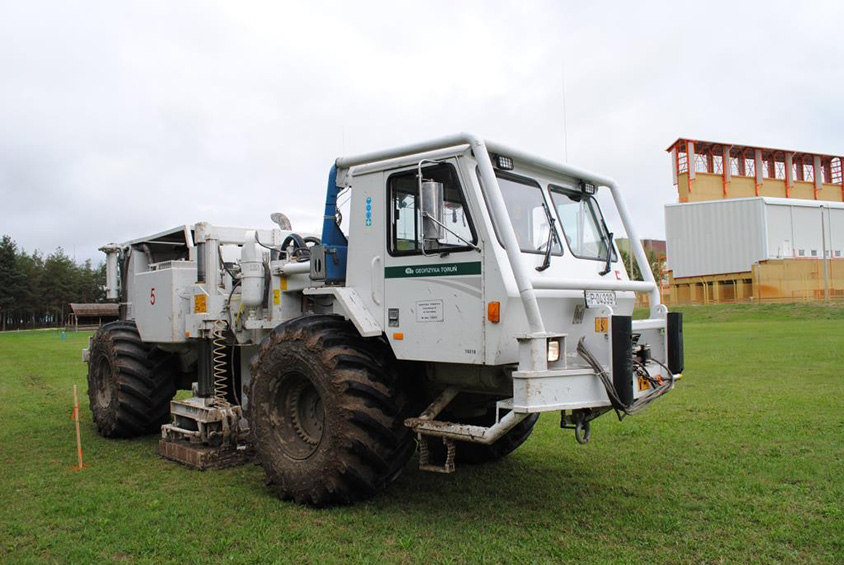

3D szeizmikus mérés önjáró vibrációs jármű segítségével a Kiégett Kazetták Átmeneti Tárolójánál a telephely-vizsgálatok keretében, 2014-ben
Negyvenhét település polgármestere és a Paksi Társadalmi Tanács országgyűlési képviselői voltak hivatalosak arra az ülésre, ahol Süli János, a Paksi Atomerőmű két új blokkjának tervezéséért, megépítéséért és üzembe helyezéséért felelős tárca nélküli miniszter adott tájékoztatást a létesítésiengedély-kérelem ütemterv szerinti benyújtásáról.
– A ma beadott dokumentáció azt támasztja alá, hogy a Paksra tervezett blokkok minden tekintetben megfelelnek a magyar és európai uniós szabályoknak, biztonsági követelményeknek – emelte ki a június 30-i paksi találkozón Süli János miniszter. A részleteket illetően azt mondta, a Roszatom által kifejlesztett VVER-1200 blokk egy továbbfejlesztett harmadik generációs blokktípus, melynek tervezésekor a biztonságnövelés hangsúlyos szerepet kapott. Aktív, energiabetáplálást igénylő, valamint passzív, funkciójukat energiabetáplálás és emberi közreműködés nélkül ellátni képes biztonsági rendszerek garantálják a biztonságot. Több olyan műszaki megoldást alkalmaznak, ami szintén újdonság a nyomottvizes technológiájú blokkoknál. Ilyen például az utasszállító repülőgép rázuhanásának is ellenálló kettősfalú konténment, valamint az olvadékcsapda.

A miniszter hozzátette: a Paks II. Zrt. összetett, 283 ezer oldalnyi dokumentációt nyújtott be az Országos Atomenergia Hivatalhoz. Az iratokat elektronikus úton kapta meg a hatóság. A terjedelmet érzékeltetve elmondta, ha hagyományosan, gyűrűs dossziékba rendezték volna, azok egymásra pakolva magasabbak lettek volna egy tízemeletes háznál, egymás mellé fektetve pedig 42 kosárlabdapályát fednének be.
A térség polgármesterei arról is tájékoztatást kaptak, hogy az ellenőrzésre a hatóságnak 12 hónap áll rendelkezésére, amit 3 hónappal meghosszabbíthat. Az OAH a bírálatba a Nemzetközi Atomenergia-ügynökségen keresztül nemzetközi szakértőket is bevon. – Ez idő alatt változatlanul intenzív lesz a kapcsolattartás az Országos Atomenergia Hivatallal, a hatóság az értékelés során további adatokat, információt kérhet a projektcégtől – fűzte hozzá a miniszter.
Süli János kitért arra is, hogy folyamatos a munka a felvonulási területen: elkészült a transzformátorállomás, szerkezetkész a megrendelő és a fővállalkozó számára készülő két irodaház, illetve a százfős konyha és étkező. Hamarosan kezdődik az Erőmű-beruházási Központ kivitelezése is az új blokkok helyszínének közvetlen szomszédságában. Mindemellett jól halad az a területelőkészítési munka, amelynek zárásaként az MVM Paksi Atomerőmű Zrt. átadja az új blokkok területét a projektcég számára. Süli János emlékeztetett rá, hogy az Európai Bizottság döntése alapján a létesítésiengedély-kérelem benyújtását követően három hónappal lehet kérelmezni a földmunkák elkezdését. A földmunkák tehát 2021 elején kezdődhetnek, a létesítést megelőző területelőkészítésre vonatkozó engedély megszerzése után. A főépület építéséhez a társaság az engedélyt várhatóan 2021 őszén kapja meg, a létesítési munkák ezt követően indulhatnak.
– A két új blokk megépítése komoly lehetőség a térség számára, rengeteg kapcsolódó beruházásra kerül sor: utakat, lakásokat, üzemcsarnokokat kell építeni, fejlesztéseket valósítunk meg az egészségügy, az oktatás és számos más szolgáltatási területen. A beruházáshoz kapcsolódóan egy komplex, összehangolt térségfejlesztési programot valósítunk meg a térség felzárkóztatása érdekében – húzta alá Süli János.

Az ülésen Mittler István kommunikációs igazgató bejelentette: hamarosan fórumsorozat keretében felkeresik a környék településeit, hogy az ott élők első kézből értesülhessenek a projektről. Ugyanezzel a céllal a projektről és a létesítésiengedély-kérelemről szóló tájékoztató kiadványt is eljuttatnak a közel ötven település minden háztartásába. A lakossági tájékoztató, valamint a létesítésiengedély-kérelem közérthető összefoglalójának elektronikus változata elérhető a Paks II. Zrt. honlapján.
A telephelyengedély-kérelemben és a kapcsolódó dokumentációban a Társaságnak be kellett bizonyítania, hogy a telephely alkalmas az új atomerőművi blokkok befogadására, valamint be kellett mutatnia a telephely jellemzőit. Az OAH P2-HA0008 számú engedélyével kiadta a Társaságnak a telephelyengedélyt, a mintegy 5 évet felölelő vizsgálati munka tehát eredményesen zárult.

A telephelyvizsgálat és –értékelés programjával kapcsolatos közmeghallgatás Pakson (2014. május 5.)
Szerteágazó, nagy szakértelemmel végrehajtott előkészítő munka eredményeként készült el 2014-ben a telephely vizsgálatának és értékelésének programja, amelyet az OAH 2014 novemberében hagyott jóvá. A telephelyre vonatkozó széleskörű és részletes ismeretek birtokában készült program feladata az volt, hogy a XXI. század technikai lehetőségeit kihasználva, a korszerű műszaki-tudományos ismeretek színvonalán meghatározza a telephelyjellemzőket.

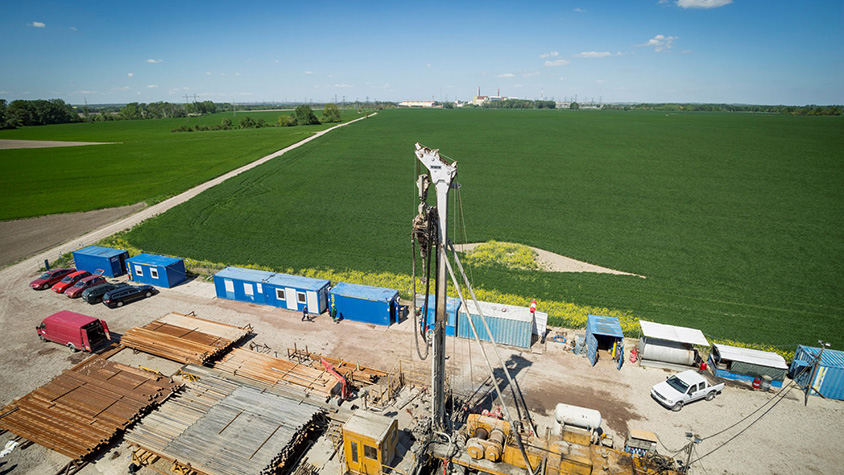

Az első geológiai kutatófúrás helyszíne Németkér mellett (2015. május)
A telephelyvizsgálat és -értékelés során a projekttársaság azonosította a természeti és emberi tevékenységből eredő valamennyi körülményt, illetve jellemezte azok hatását. A vizsgálatok eredményei az atomerőmű tervezéséhez és a létesítmény biztonságának igazolásához is felhasználásra kerülnek majd.

Geológiai mélyfúrás, háttérben az atomerőmű (2016. május)
A telephelyengedély iránti kérelemben igazolni kellett, hogy a telephely megfelel az új atomerőművi blokkok létesítésére. A rendkívül részletes dokumentációban be kellett mutatni a telephely vizsgálata során nyert adatokat, illetve rendelkezésre kellett állniuk azoknak a telephelyi veszélyeket jellemző adatoknak, amelyeket az atomerőmű tervezése során figyelembe kell venni.

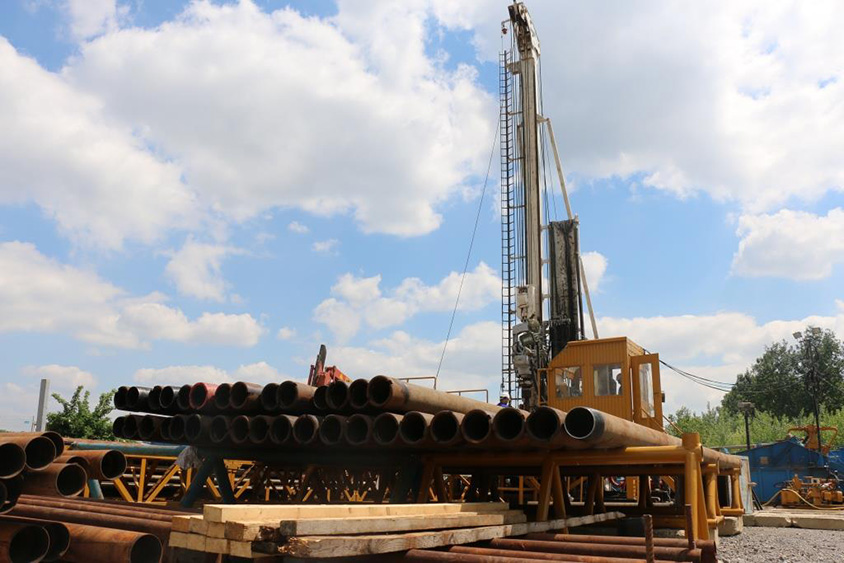

A kutatófúrások révén nyert magminták vizsgálata (2016. május)
Az elmúlt évtizedek legösszetettebb vizsgálatának eredményeként készült dokumentációt és az engedélykérelmet a Paks II. projekttársaság 2016. október 27-én nyújtotta be az Országos Atomenergia Hivatalhoz. Ezt követően az ország összes megyei napilapjában egész oldalas összefoglaló jelent meg a telephelyvizsgálat és –értékelés eredményeiről, valamint a telephely környezetében lévő 41 település összes (több mint 70.000) háztartása 8 oldalas tájékoztató füzet segítségével ismerhette meg a programot és megállapításait. A kiadványt a projekttársaság országos napilapok mellékleteként is megjelentette. Pakson, Szekszárdon és Kalocsán 2016. november 28. és december 5. között lakossági fórumon került sor a telephely környezetében élők személyes tájékoztatására, kérdéseik megválaszolására. Az OAH 2016. december 13-án tartott közmeghallgatást a lakossági észrevételek meghallgatása és a felmerülő kérdések megválaszolása érdekében.

Horváth Miklós projektvezető ad helyszíni tájékoztatást Dr. Aszódi Attila kormánybiztos és a Paks II. igazgatói (Tóth Csilla műszaki igazgató és Mittler István kommunikációs igazgató), valamint munkatársaik számára az árkolási munkákról (2016. augusztus)
A telephelyengedély mint első nagy nukleáris engedély megszerzése kiemelt jelentőséggel bír az új atomerőművi blokkok létesítésének előkészítésében.

A telephely engedélyezési eljárás közmeghallgatása Pakson (2016. december 13.)
