A projekt története


2007. július 31. – Az MVM Csoport megkezdi az új atomerőművi blokk(ok) megvalósíthatósági tanulmányának kidolgozását. Az ezzel kapcsolatos munka a Teller-projekt nevet kapja.

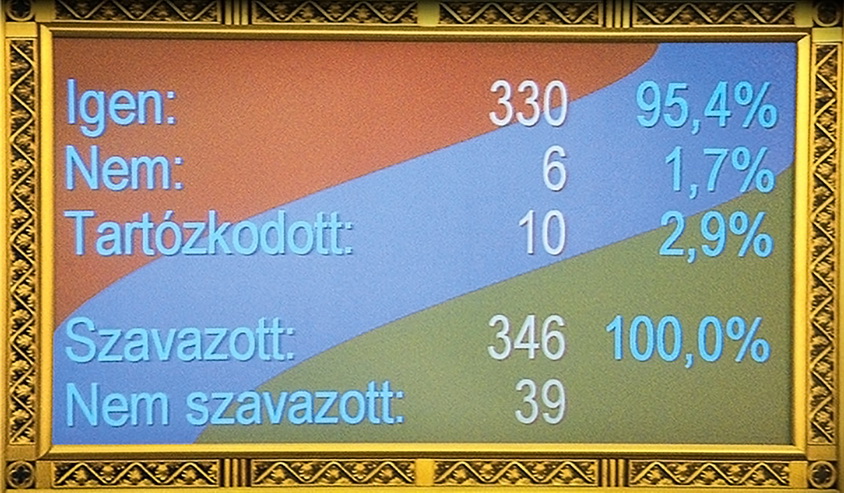

2009. március 30. – Elfogadják azt az országgyűlési határozati javaslatot, amely hozzájárulást ad az új atomerőművi blokk vagy blokkok felépítésének előkészítéséhez a paksi atomerőmű telephelyén. Az Országgyűlés 330 igen, 6 nem és 10 tartózkodás mellett fogadja el az indítványt.

2009. július 8. – Az MVM Csoport megkezdi az új atomerőművi blokk(ok) létesítésének előkészítését. A munka ettől kezdve Lévai-projekt néven fut.

2009. október 3. – Megkezdi országjáró körútját az interaktív tájékoztató kamion, amelynek célja az atomenergia hasznosításának és a Paks II. projekt céljainak bemutatása és megismertetése a magyar lakossággal.

2011. október 3. – Az Országgyűlés elfogadja a következő két évtized fejlesztési-üzemeltetési irányait meghatározó Nemzeti Energiastratégiát. A stratégia értelmében, az állam hosszú távon meg kívánja tartani az atomenergia mintegy 40-45 százalékos részarányát a hazai villamosenergia-termelésben.

2012. május 9. – A tervezett új atomerőművi blokk(ok) létesítésének előkészületeit ellátó önálló projekttársaság létrehozásáról dönt az MVM Zrt. Közgyűlése. Ennek értelmében az MVM Paks II. Atomerőmű Fejlesztő Zrt. (röviden MVM Paks II. Zrt.) folytatja majd az új nukleáris blokk(ok)hoz kapcsolódó tervező, döntés-előkészítő és engedélyeztetési munkát, ezzel sikeresen lezárva a Lévai-projektet. A projekttársaság 2012. július 26-án kezdi meg működését.

Fotó: Burger Barna/Kormany.hu

2014. január 14. – Orbán Viktor magyar miniszterelnök és Vlagyimir Putyin orosz államfő jelenlétében a felek képviselői aláírják a kormányközi megállapodást a nukleáris energia békés célú felhasználásában való együttműködésről, ezen belül két új reaktor építéséről a paksi telephelyen.

2014. február 6. – Az Országgyűlés 256 igen, 29 nem szavazattal, 2 tartózkodás mellett elfogadja a magyar-orosz atomenergetikai együttműködésről szóló egyezmény kihirdetését szolgáló törvényjavaslatot. A szavazáson résztvevő képviselők 89,2 százaléka támogatja a nemzetközi szerződést.

2014. március 28. – Aláírják a magyar-orosz hitelszerződést, amelynek keretén belül az orosz fél maximum 10 milliárd euró összegű állami hitelt nyújt a magyar fél részére a paksi atomerőmű 5. és 6. blokkjának tervezéséhez, megépítéséhez és üzembe helyezéséhez szükséges munkálatok, szolgáltatások és eszközbeszerzések finanszírozására.

2014. május 5. – Pakson sor kerül az MVM Paks II. Zrt. közmeghallgatására az új atomerőművi blokkok telephely-vizsgálati és értékelési folyamata engedélyezésének megalapozása kapcsán.

2014. június 23.  – A magyar Országgyűlés jóváhagyja a kapacitás-fenntartás finanszírozását szolgáló magyar-orosz hitelmegállapodást.

2014. július 1. – Prof. Dr. Aszódi Attilát, a BME Nukleáris Technikai Intézet igazgatóját a paksi atomerőmű teljesítményének fenntartásáért felelős kormánybiztossá nevezik ki.

2014. október 15. – Az MVM Magyar Villamos Művek Zrt. Közgyűlése döntést hoz az MVM Paks II. Zrt. részvényeinek a Magyar Állam részére történő átruházásáról, a Magyar Nemzeti Vagyonkezelő Zrt. útján.

2014. november 14. – Az Országos Atomenergia Hivatal kiadja az MVM Paks II. Zrt. számára a telephely-vizsgálati és értékelési engedélyt.

2014. november 15. – Az MVM Paks II. Zrt.-vel kapcsolatos tulajdonosi jogokat és kötelezettségeket e naptól a Miniszterelnökség gyakorolja.


Fotó: Botár Gergely/Kormany.hu

2014. december 9. – Az MVM Paks II. Zrt. és az orosz Joint-Stock Company Nizhny Novgorod Engineering Company Atomenergoproekt aláírja a Pakson létesítendő két új, egyenként 1200 megawatt teljesítményű atomerőművi blokkra vonatkozó három megvalósítási megállapodást (fővállalkozási szerződés, üzemeltetési és karbantartási szerződés, üzemanyag-ellátás és a kiégett fűtőelemek kezelésének részleteit taglaló szerződés).

2014. december 19. – A projekttársaság benyújtja környezetvédelmi engedélykérelmét és Környezeti Hatástanulmányát az illetékes hatóság (Dél-dunántúli Környezetvédelmi és Természetvédelmi Felügyelőség, ma Baranya Megyei Kormányhivatal Környezetvédelmi és Természetvédelmi Főosztálya) számára. Ezzel kezdetét veszi a környezetvédelmi engedélyezési eljárás.

2015. március 17 - május 4. – Az MVM Paks II. Zrt. a környezetvédelmi engedélyezési eljárás keretében lakossági fórumokat tart a tervezett atomerőmű környezetében lévő 41 településen. A lakossági fórumokon összesen több mint 3000 érdeklődő vett részt.

2015. május 7. – A környezetvédelmi engedélyezési eljárás részeként közmeghallgatást tartanak Pakson, az eseményt az eljáró hatóság, a Baranya Megyei Kormányhivatal szervezte.

2015. szeptember 21 - november 6. – Az MVM Paks II. Zrt. a környezetvédelmi engedélyezési eljárás keretében kilenc külföldi közmeghallgatást tart a következő országokban: Németország, Ausztria, Szlovénia, Horvátország, Szerbia, Románia, ,és Ukrajna,.

2016. szeptember 29. – A Baranya Megyei Kormányhivatal kiadja a Paks II. projekt környezetvédelmi engedélyét, amely igazolja, hogy a projekt egyaránt eleget tesz az Európai Unió és Magyarország környezetvédelmi és természetvédelmi követelményeinek.

2016. október 27. – A projekttársaság benyújtja a telephelyengedély iránti kérelmét az eljáró hatósághoz, az Országos Atomenergia Hivatalhoz.

2016. november 17. – Az Európai Bizottság döntése értelmében Magyarország az új paksi atomerőművi blokkok létesítésére irányuló magyar-orosz kormányközi megállapodás aláírásakor az Európai Unió közbeszerzési előírásainak megfelelően járt el.

2016. december 13. – Az illetékes hatóság, az Országos Atomenergia Hivatal szervezésében közmeghallgatást tartanak Pakson a telephelyengedélyezés témájában.

2017. március 6. – Az Európa Bizottság lezárja a Paks II. beruházás állami támogatásával kapcsolatos vizsgálatát is, ezzel pedig minden, az új paksi atomerőművi blokkok létesítésére irányuló magyar-orosz kormányközi megállapodással kapcsolatos uniós vizsgálat véget ér. A projekt mindenben megfelel az Európai Unió előírásainak.

2017. március 30. – Az Országos Atomenergia Hivatal kiadja a Paks II. projekttársaság számára a telephelyengedélyt.

2017. április 18. – Az illetékes hatóság, a Pest Megyei Kormányhivatal közzéteszi határozatát az elsőfokú környezetvédelmi engedély másodfokú jóváhagyásáról, jogerőre emelkedéséről.

2017. május 2. – Süli János, a paksi atomerőmű két új blokkjának tervezéséért, megépítéséért és üzembe helyezéséért felelős tárca nélküli miniszter leteszi esküjét a Parlamentben.

2017. május 3. – Az MVM Paks II. Zrt.-vel kapcsolatos tulajdonosi jogokat és kötelezettségeket e naptól a paksi atomerőmű két új blokkjának tervezéséért, megépítéséért és üzembe helyezéséért felelős tárca nélküli miniszter gyakorolja.

2017. június 8. – E naptól a telephelyi munkákat és a műszaki területet Prof. Dr. Aszódi Attila, a vállalkozókkal való kapcsolattartást, az innovációt és a térségfejlesztést Becskeházi Attila felügyeli államtitkárként.

2017. július 1. – A projekttársaság Igazgatóságának elnöke e naptól dr. Mészáros György, vezérigazgatója Lenkei István.

2017. október 9. – Lenkei István vezérigazgató és Mittler István kommunikációs igazgató tájékozatja a nyilvánosságot a társaság átnevezéséről  (Paks II. Atomerőmű Zártkörűen Működő Részvénytársaság, röviden Paks II. Zrt.) és bemutatja a vállalat új arculatát.

2018. február 27. – A Paks II. Zrt. hivatalosan átadja a munkaterületet a fővállalkozó, a Roszatom konszernhez tartozó ASE Engineering Company számára az első felvonulási létesítmények építéséhez.

2018. február 28. – Süli János, a Paks II. beruházásért felelős miniszter Bécsben - miután egyeztetett a Nemzetközi Atomenergia Ügynökség (NAÜ) főigazgatójával - bejelenti, hogy a nemzetközi szervezet szakmai támogatást nyújt az atomerőmű-építési projekt megvalósítása során.

2018. március 9. – Az orosz villamosenergia-rendszerre kapcsolják a Leningrád II. atomerőmű 1. blokkját, amely a Paksra is tervezett új blokktípus úgynevezett referenciablokkja.

2019. január 25. – Budapesten kerül sor a Gazdasági Együttműködési és Fejlesztési Szervezet Nukleáris Energia Ügynöksége (OECD NEA) A dekarbonizáció költsége című kiadványának világpremierjére. A tanulmányt a szervezet főigazgatója, William D. Magwood mutatja be a téma köré szervezett nemzetközi konferencián.

2019. február 1. – Áder János köztársasági elnök 2019. február 1-i hatállyal Kovács Pált a paksi atomerőmű kapacitásának fenntartásáért felelős államtitkárrá nevezi ki.

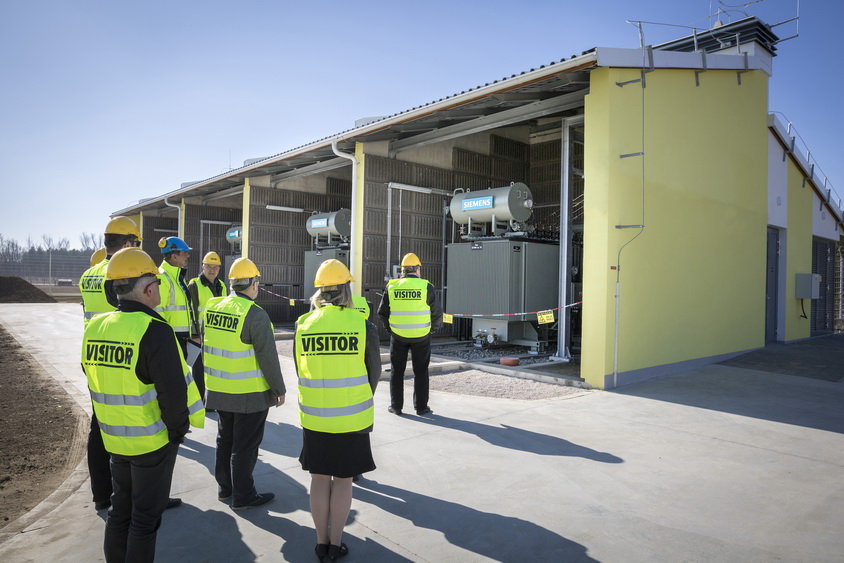

2019. február 22. – Elkészül a 22/11 kV-os transzformátorállomás, amely az építési-szerelési munkák végzéséhez szükséges villamosenergia-ellátást biztosítja.

2019. május 13. – Felsőfokú továbbképzést indít a Társaság hat egyetemmel együttműködésben. A Paks II. Akadémiáról szóló első együttműködési megállapodást a Pécsi Tudományegyetemmel köti meg a Társaság, majd Dunaújvárosi Egyetem, a Pannon Egyetem, a Miskolci Egyetem, a Debreceni Egyetem és a Budapesti Műszaki Egyetem következik a sorban

2019. június 20. – Kezdetét veszi a Paks II. Atomerőmű területén az első felvonulási épületek kivitelezése.

2019. október. 1. – A fővállalkozó határidőre átadta az új paksi blokkok műszaki terveit.
